La coordination d’un chantier ne dépend pas d’un calendrier parfait, mais de votre capacité à maîtriser des protocoles de communication et des leviers de pouvoir pour gérer l’imprévu.
- Le « contrat visuel » (marquage au mur, photos datées) fige les accords et prévaut sur les interprétations verbales.
- La retenue de 10 % n’est pas une simple formalité comptable, mais votre principal outil de négociation pour garantir la qualité des finitions.
Recommandation : Adoptez une mentalité de gestionnaire de crise qui anticipe les points de friction, plutôt que celle d’un simple planificateur qui subit les événements.
Vous visualisez la scène : les murs sont ouverts, la structure est prête. Mais le chantier est à l’arrêt. L’électricien ne peut pas passer ses fils car l’emplacement de la colonne de douche n’est pas fixé, et le plombier attend une clarification qui n’arrive jamais. Chaque jour de retard est un coût, une source de stress et un pas de plus vers le chaos. En tant qu’autoconstructeur, vous jouez le rôle de chef d’orchestre, mais les musiciens semblent jouer des partitions différentes. C’est la frustration la plus commune et la plus coûteuse d’un projet de rénovation ou de construction.
On vous a probablement conseillé de faire un calendrier détaillé, un diagramme de Gantt, et de « bien communiquer ». Ces conseils sont justes, mais théoriques. Ils s’effondrent au premier imprévu, au premier « je pensais que c’était inclus », au premier retard d’un sous-traitant. La gestion de chantier ne consiste pas à créer un plan parfait, mais à savoir comment le réajuster en temps réel sans perdre le contrôle, le budget, et parfois même, la raison.
Mais si la véritable clé n’était pas dans la rigidité du plan, mais dans la maîtrise de protocoles clairs et de leviers de pouvoir ? La gestion efficace des corps de métier ne repose pas sur l’espoir que tout se passe comme prévu, mais sur la mise en place de mécanismes qui forcent la clarté, protègent vos intérêts financiers et vous donnent l’autorité nécessaire pour trancher. C’est une posture de diplomate autoritaire, de chef de projet qui ne subit pas, mais qui pilote.
Cet article n’est pas une énième liste de vœux pieux. C’est un guide stratégique pour l’autoconstructeur qui veut prendre le contrôle. Nous allons décortiquer l’ordre de passage des métiers, le pouvoir de la retenue de 10 %, la gestion des retards, la prévention des extras coûteux et les responsabilités légales qui vous incombent. Vous apprendrez à transformer le chaos potentiel en un désordre maîtrisé.
Ce guide vous fournira les outils et les stratégies pour naviguer les complexités de votre chantier. Voici les points essentiels que nous allons aborder pour vous permettre de mener votre projet à terme, dans les temps et le budget.
Sommaire : Votre feuille de route pour un chantier sans stress
- Qui passe en premier : la ventilation, la plomberie ou l’électricité dans les murs ouverts ?
- Pourquoi ne jamais payer la retenue de 10% avant la fin complète des travaux et la quittance ?
- Comment réorganiser le calendrier quand le plâtrier décale sa venue de 2 semaines ?
- Le malentendu classique du « je pensais que c’était inclus » qui coûte 2000 $ d’extras
- Quand faire travailler deux métiers en même temps sans qu’ils se marchent sur les pieds ?
- Comment survivre à une rénovation complète (Gut Reno) sans faire faillite ni divorcer ?
- Comment concevoir un bâtiment commercial de 3 étages en optimisant chaque pied carré louable ?
- Les amendes CNESST qui menacent les autoconstructeurs négligents sur leur propre chantier
Qui passe en premier : la ventilation, la plomberie ou l’électricité dans les murs ouverts ?
La question de l’ordre de passage des corps de métier (plomberie, ventilation, électricité) dans les murs ouverts n’est pas une question de préférence, mais de physique et de logique. Une erreur à ce stade crée des conflits coûteux et des compromis techniques qui hanteront la durée de vie du bâtiment. La règle est simple : on installe en premier ce qui est le moins flexible. La plomberie et la ventilation, contraintes par des diamètres de tuyaux importants et, surtout, par la gravité pour les évacuations, ont la priorité absolue. Un tuyau de renvoi de 3 pouces ne peut pas faire un détour de 10 pieds pour éviter un fil électrique ; c’est le fil qui devra le contourner.
L’électricité, avec ses câbles flexibles, est le corps de métier qui possède la plus grande capacité d’adaptation. L’électricien interviendra donc en dernier, une fois que les volumes sont « réservés » par le plombier et le ventiliste. Cependant, cette séquence logique ne suffit pas. Pour éviter les conflits, il est impératif d’organiser un « kick-off meeting des murs ouverts ». Cette rencontre sur site, avec les chefs d’équipe des trois métiers, est le moment où la théorie devient pratique. C’est ici que naît le « contrat visuel ».
Comme le recommandent des organismes comme CAA-Québec, cette méthode consiste à ce que chaque corps de métier trace ses passages directement sur les montants de bois ou de métal. Le plombier dessine sa colonne, le ventiliste ses conduits, et l’électricien ses circuits. Ces marquages, une fois photographiés, datés et partagés par courriel à tous les intervenants, deviennent un accord tangible qui prévaut sur toute discussion ultérieure. C’est la meilleure assurance contre le fameux « on ne m’avait pas dit ». Une fois cette étape validée, l’inspection du « rough-in » (par l’ESA en Ontario ou un maître électricien membre de la CMEQ au Québec) vient figer cette séquence avant la fermeture des murs par le gypseur, rendant toute modification majeure quasi impossible sans coûts et délais importants.
Plan d’action : La séquence infaillible des murs ouverts
- Plomberie et ventilation : Prioriser l’installation des colonnes de renvoi et conduits principaux, qui sont dictés par la gravité et leur grande dimension.
- Conduits HVAC : Poser les conduits de ventilation majeurs (chauffage, ventilation, air climatisé) dans les espaces qui leur ont été alloués.
- Électricité : Passer le câblage électrique en dernier, en contournant les installations fixes. Sa flexibilité permet une adaptation optimale.
- Marquage et « Contrat Visuel » : Organiser un meeting sur site où chaque corps de métier marque au crayon ses passages sur les montants.
- Documentation : Prendre des photos détaillées et annotées des marquages, puis les envoyer à toutes les équipes comme preuve de l’accord.
En somme, la coordination n’est pas un art divinatoire mais une méthode. En imposant cet ordre et ce protocole de validation visuelle, vous éliminez 90% des conflits potentiels avant même qu’ils n’émergent.
Pourquoi ne jamais payer la retenue de 10% avant la fin complète des travaux et la quittance ?
La retenue de 10 % n’est pas une faveur que vous faites à l’entrepreneur, ni une simple ligne dans un contrat. C’est votre levier de négociation le plus puissant, un mécanisme légal conçu pour vous protéger. Au Québec, le Code civil encadre ce principe pour se prémunir contre les hypothèques légales des sous-traitants et fournisseurs impayés. En Ontario, le Construction Act définit un mécanisme similaire de « holdback ». Payer cette somme avant la réception finale des travaux et l’obtention de tous les documents requis est l’équivalent de rendre vos armes avant la fin de la bataille. Une fois l’argent versé, votre pouvoir de persuasion pour faire corriger les dernières déficiences (la fameuse « punch list ») chute drastiquement.
Ce 10% sert de garantie financière pour s’assurer que l’entrepreneur finalise les détails qui, bien que mineurs, affectent la qualité globale de l’ouvrage : une porte qui frotte, un joint de silicone mal fait, une retouche de peinture oubliée. Sans ce levier, la motivation de l’entrepreneur à revenir pour quelques heures de travail est quasi nulle, surtout s’il est déjà engagé sur un autre chantier. La retenue est ce qui transforme une promesse verbale (« je repasserai la semaine prochaine ») en une obligation contractuelle.
Il est donc crucial de conditionner ce paiement final non seulement à la correction de toutes les déficiences listées sur la « punch list », mais aussi à la réception d’une quittance finale. Ce document, signé par l’entrepreneur, atteste qu’il a bien payé tous ses sous-traitants et fournisseurs. Sans cela, vous pourriez vous retrouver avec une hypothèque légale sur votre propriété de la part d’un fournisseur de matériaux que votre entrepreneur a « oublié » de régler. La retenue est donc une double protection : elle assure la qualité de la finition et la propreté administrative et financière de votre projet.
Le tableau suivant, basé sur les informations de l’Office de la protection du consommateur, illustre les différences et similarités clés entre les systèmes du Québec et de l’Ontario, soulignant l’importance de ce mécanisme dans les deux provinces.
| Critère | Québec | Ontario |
|---|---|---|
| Loi applicable | Code civil du Québec | Construction Act |
| Montant de retenue | 10% (retenue légale) | 10% (holdback) |
| Protection contre | Hypothèques légales | Construction liens |
| Délai de libération | Après la fin des travaux | 45 jours après « substantial completion » |
| Document final requis | Quittance | Statutory declaration |
Ne cédez jamais à la pression ou aux demandes d’acompte anticipé sur cette dernière tranche. Considérez cette retenue comme le coût de votre tranquillité d’esprit et la garantie d’un travail bien fait, jusqu’au dernier coup de pinceau.
Comment réorganiser le calendrier quand le plâtrier décale sa venue de 2 semaines ?
Un retard du plâtrier (ou « gypseur ») est l’un des imprévus les plus paralysants sur un chantier, car de nombreuses étapes en dépendent directement : le tirage de joints, l’apprêt, la peinture, la pose des planchers, des armoires, des moulures… Face à un calendrier linéaire, un tel retard provoque un effet domino dévastateur. La solution n’est pas de subir passivement, mais de passer d’une gestion temporelle à une gestion spatiale du chantier. C’est l’essence de la stratégie du « chantier en T » ou du zonage dynamique.
L’idée est de redéfinir votre chantier non pas comme une seule entité, mais comme une collection de zones indépendantes. Si le plâtrier est retardé au rez-de-chaussée, quelles sont les tâches qui peuvent être avancées à l’étage, au sous-sol ou même à l’extérieur ? L’attente devient alors une opportunité. Pendant ces deux semaines, vous pouvez :
- Faire poser la céramique dans les salles de bain de l’étage.
- Installer les luminaires ou les prises électriques dans les zones où le gypse est déjà posé et jointé d’une phase précédente.
- Procéder à des travaux de finition au sous-sol.
- Avancer sur l’aménagement extérieur si la météo le permet.
Cette réorganisation exige une communication fluide et instantanée. Un simple appel ne suffit pas. L’utilisation d’outils partagés comme un Google Calendar ou un tableau Trello est indispensable. Le changement d’horaire du plâtrier doit y être immédiatement inscrit, et les autres corps de métier doivent être notifiés pour réaffecter leurs équipes aux zones désormais prioritaires. Le fait que, selon des données citées par Forbes, jusqu’à 45% des projets de construction sont affectés par des retards, démontre que la capacité à s’adapter est plus précieuse que la capacité à planifier.

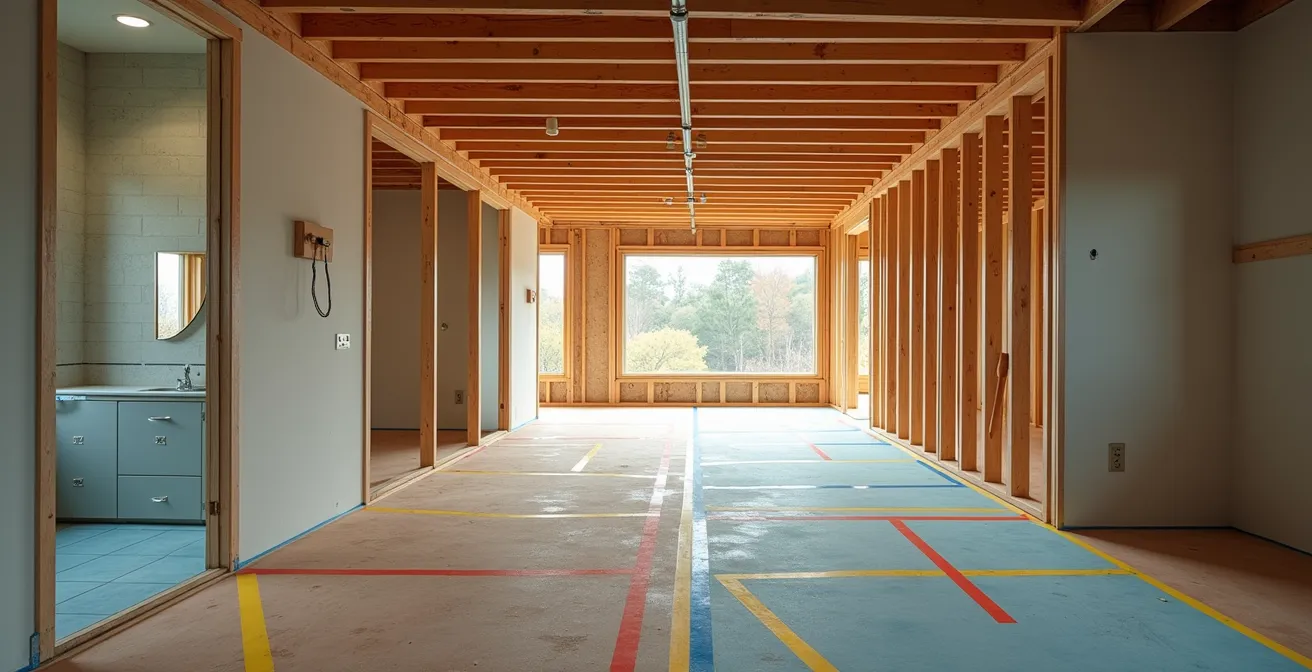

Ce plan de chantier divisé en zones de travail illustre parfaitement comment le travail peut continuer dans une section (par exemple, la pose de céramique) pendant qu’une autre est en attente. C’est une approche proactive qui maintient l’élan du projet et minimise la frustration et les coûts liés à l’inactivité. Plutôt que de voir le chemin critique bloqué, vous créez de multiples chemins parallèles.
La clé est de toujours avoir une « tâche B » prête pour chaque « tâche A ». Quand le plan A est retardé, vous activez immédiatement le plan B dans une autre zone, transformant un problème majeur en un simple réaménagement logistique.
Le malentendu classique du « je pensais que c’était inclus » qui coûte 2000 $ d’extras
C’est la phrase la plus redoutée par un autoconstructeur : « Ah, ça ? Non, ce n’est pas dans le prix. Ce sera un extra. » Le malentendu du « je pensais que c’était inclus » est la source numéro un des dépassements de budget et des tensions sur un chantier. Il provient rarement de la malhonnêteté, mais presque toujours d’un manque de spécifications et d’une communication floue. L’entrepreneur a chiffré ce qui était écrit, et vous, vous avez imaginé ce qui était implicite. L’écart entre les deux peut facilement se chiffrer en milliers de dollars.
La seule parade contre ce fléau est une spécification obsessionnelle et une communication ritualisée. Votre soumission ne doit pas seulement dire « pose de 12 encastrés au salon », mais spécifier « fourniture et pose de 12 encastrés de marque X, modèle Y, incluant boîtes isolées, câblage, connexion, test et installation des ampoules DEL de type Z ». Chaque détail qui n’est pas écrit est une porte ouverte à un extra. N’assumez jamais. Demandez toujours : « Est-ce que la démolition et l’évacuation des débris sont incluses ? », « Est-ce que la protection des planchers est comprise ? », « Le coût inclut-il la couche d’apprêt et deux couches de finition ? ».
Pour maintenir cette clarté tout au long du projet, il est vital d’instaurer un protocole de communication. Une méthode simple et efficace est le « Conseil de chantier hebdomadaire ». Il s’agit d’une rencontre de 30 minutes, chaque semaine au même moment, avec votre ou vos entrepreneurs principaux. L’objectif est de passer en revue trois points : ce qui a été fait, ce qui sera fait la semaine suivante, et quels sont les points bloquants ou décisions à prendre. Chaque décision prise lors de cette rencontre doit être consignée dans un bref courriel récapitulatif envoyé à tous. Ce courriel devient votre procès-verbal, votre protection contre les mémoires défaillantes.
Checklist pour prévenir les extras coûteux
- Instaurer un conseil de chantier : Bloquez une rencontre hebdomadaire de 30 minutes (ex: le lundi matin) pour valider l’avancement et les prochaines étapes.
- Désigner un interlocuteur unique : Pour éviter les ordres contradictoires, désignez une seule personne comme point de contact officiel avec les entrepreneurs.
- Documenter par écrit : Envoyez systématiquement un courriel récapitulatif après chaque rencontre ou appel important, listant les décisions prises (« Pour confirmer notre conversation… »).
- Créer un budget tampon : Allouez une contingence de 15% du budget total spécifiquement pour les imprévus et les extras inévitables.
- Valider les changements par avenant : Exigez que toute modification au contrat initial fasse l’objet d’un avenant écrit et signé, détaillant le coût et l’impact sur le calendrier, avant le début des travaux concernés.
En fin de compte, la prévention des extras ne repose pas sur la confiance, mais sur l’absence d’ambiguïté. Plus vos demandes sont précises et documentées, moins il y a de place pour l’interprétation, et donc pour les coûts imprévus.
Quand faire travailler deux métiers en même temps sans qu’ils se marchent sur les pieds ?
L’idée de faire travailler plusieurs corps de métier simultanément pour accélérer le chantier est séduisante, mais c’est un exercice à haut risque qui peut rapidement se transformer en cauchemar logistique et sécuritaire. La règle de base est simple : ne jamais faire cohabiter deux équipes dans la même pièce ou zone de travail immédiate, sauf si leurs tâches sont explicitement complémentaires et coordonnées (ex: un électricien et un aide qui tirent des câbles ensemble). La compétition pour l’espace, les outils, et même l’attention du chef de chantier génère inévitablement des tensions, des erreurs et des accidents.
La cohabitation devient possible et efficace uniquement si vous appliquez un zonage physique strict. Le principe est le même que pour la gestion des retards, mais appliqué à une échelle micro. Si votre espace le permet, vous pouvez parfaitement avoir le peintre qui travaille à l’étage pendant que le poseur de plancher est au rez-de-chaussée. La clé est de créer des frontières claires et de s’assurer que les travaux d’une équipe ne nuisent pas à ceux de l’autre. Par exemple, faire travailler un plâtrier (poussière) au-dessus d’un peintre (finition) est une recette pour le désastre.
Il y a cependant des exceptions où la coordination est non seulement possible, mais souhaitable. Imaginons la préparation d’une cuisine : le plombier peut installer l’évacuation et les arrivées d’eau sous l’évier pendant que l’électricien, de l’autre côté de la pièce, pose les boîtiers pour les prises de comptoir. Leurs zones de travail sont distinctes et leurs actions n’interfèrent pas. Cela demande cependant une planification en amont pour définir clairement qui travaille où et quand, et pour s’assurer que les matériaux et outils de chacun ne bloquent pas le passage de l’autre. La sécurité est également un facteur primordial. Deux équipes utilisant des outils électriques sur le même circuit surchargé ou encombrant les voies d’évacuation créent un danger inacceptable.
En résumé, la cohabitation productive est possible à condition de respecter deux principes : la séparation géographique claire (zonage) ou la complémentarité fonctionnelle dans des zones distinctes. Tenter d’accélérer le processus en entassant les équipes dans un même espace est une fausse bonne idée qui se solde presque toujours par des retards, des conflits et une qualité de travail diminuée.
Comment survivre à une rénovation complète (Gut Reno) sans faire faillite ni divorcer ?
Une rénovation complète, ou « gut reno », est l’un des projets les plus éprouvants qu’un couple ou une famille puisse entreprendre. C’est un marathon qui teste non seulement votre portefeuille, mais aussi votre patience, votre communication et la solidité de votre relation. La poussière, le bruit, les décisions constantes et les imprévus financiers créent un cocktail de stress explosif. Survivre à ce processus demande d’aborder la rénovation non seulement comme un projet de construction, mais aussi comme un projet de gestion de relation.
Le premier principe de survie est de créer des sanctuaires. Si vous vivez sur place, il est impératif de désigner au moins une zone « sans rénovation ». Une chambre, un salon, un coin de la cuisine où la poussière est bannie et où vous pouvez vous échapper du chaos. Cet espace protège votre santé mentale et vous permet de vous ressourcer. De même, instaurez des « pauses rénos » : des soirées ou des week-ends entiers où il est interdit de parler du chantier. Ces moments sont cruciaux pour vous reconnecter en tant que couple ou famille, au-delà de vos rôles de gestionnaire de projet et de décideur.
Le deuxième pilier est la clarification des rôles et la gestion financière. Désignez un seul interlocuteur principal pour communiquer avec les entrepreneurs. Cela évite les messages contradictoires et les décisions prises sous le coup de l’émotion. Pour les finances, le budget tampon de 15-20% n’est pas une option, c’est une nécessité absolue. Savoir que vous disposez de cette marge de manœuvre réduit considérablement l’anxiété liée à chaque imprévu. Toutes les décisions financières majeures doivent être prises à deux, après discussion, et non dans l’urgence sur le chantier. Documenter les choix par écrit (même un simple texto de confirmation) peut éviter d’innombrables disputes basées sur « je croyais que nous avions dit… ».
En fin de compte, une rénovation réussie n’est pas seulement celle qui est terminée dans les temps et le budget, mais celle dont vous pouvez profiter ensemble sans ressentiment. La clé est de gérer la relation avec autant de soin que vous gérez le chantier.
Comment concevoir un bâtiment commercial de 3 étages en optimisant chaque pied carré louable ?
Dans la conception d’un bâtiment commercial locatif, chaque pied carré non louable est une perte de revenu directe et récurrente. L’optimisation de l’espace n’est donc pas un simple exercice de design, mais une stratégie financière fondamentale. Le rôle du gestionnaire de projet, même en autoconstruction, est de challenger les plans des architectes et des ingénieurs pour maximiser ce qu’on appelle « l’efficience locative ». Cela passe par une coordination obsessionnelle des corps de métier techniques dès la phase de conception.
Une des stratégies les plus efficaces est la création d’un « Service Core » centralisé. Plutôt que de disperser les colonnes de plomberie, les conduits de ventilation et les panneaux électriques à travers le bâtiment, on les regroupe dans une gaine technique verticale unique. Cette approche libère les plateaux, offrant une flexibilité maximale pour l’aménagement des locataires et augmentant la surface nette louable. Selon des analyses du secteur, un regroupement efficace des services peut libérer jusqu’à 8% d’espace locatif supplémentaire, un gain énorme sur la rentabilité à long terme d’un immeuble.
L’impact de la coordination sur le retour sur investissement peut être spectaculaire, même à petite échelle. Une étude de cas de l’APCHQ sur un projet de triplex à Montréal est révélatrice : en travaillant de concert, l’architecte et le plombier ont déplacé une colonne de plomberie de seulement 15 cm. Ce petit ajustement, qui a coûté 500 $ en temps de coordination supplémentaire, a permis de créer l’espace nécessaire pour un combo laveuse-sécheuse dans chaque logement. Résultat : une augmentation du loyer mensuel de 75 $ par unité. Sur 10 ans, cela représente 9 000 $ de revenus additionnels par logement, pour un investissement initial minime. C’est la preuve que la coordination n’est pas un coût, mais un investissement à très haut rendement.
Les choix techniques, comme le système de chauffage, ont également un impact direct. Un système central avec conduits peut consommer de 8 à 10% de l’espace précieux, tandis que des solutions comme le plancher radiant hydronique ou les thermopompes murales ont une empreinte quasi nulle. Le tableau ci-dessous illustre comment le coût de coordination varie et impacte l’espace disponible, influençant directement le revenu locatif potentiel par mètre carré.
| Système | Espace perdu | Avantages coordination |
|---|---|---|
| Thermopompe murale multi-split | 2-3% | Installation flexible, peu d’interaction entre métiers |
| Système central avec conduits | 8-10% | Nécessite coordination étroite plombier/électricien/ventilation |
| Plancher radiant hydronique | 0-1% | Coordination critique avec structure et plomberie |
En tant que maître d’œuvre, votre mission est de forcer cette collaboration entre les professionnels pour que chaque décision technique soit aussi une décision financière avisée. C’est là que réside la véritable création de valeur.
À retenir
- Le « contrat visuel » sur site (marquages, photos) est plus puissant qu’un plan pour figer les accords et prévenir les conflits entre métiers.
- La retenue légale de 10% est votre principal levier de pouvoir pour garantir la correction des déficiences et obtenir une quittance finale.
- En tant qu’autoconstructeur, vous êtes le « maître d’œuvre » aux yeux de la CNESST et êtes légalement responsable de la sécurité sur votre propre chantier.
Les amendes CNESST qui menacent les autoconstructeurs négligents sur leur propre chantier
En tant qu’autoconstructeur, vous pourriez penser que vous êtes exempté de certaines règles de sécurité, surtout s’il s’agit de votre propre résidence. C’est une erreur de jugement qui peut coûter extrêmement cher. Dès que vous engagez un travailleur externe, même un seul électricien pour une journée, vous devenez aux yeux de la loi québécoise (LSST) le « maître d’œuvre » du chantier. Ce statut vous confère l’entière responsabilité de la santé et de la sécurité de toutes les personnes présentes sur le site. Ignorer cette responsabilité vous expose à des conséquences financières et légales sévères.
La Commission des normes, de l’équité, de la santé et de la sécurité du travail (CNESST) ne fait aucune distinction entre un promoteur immobilier et un autoconstructeur en matière de sécurité. Un inspecteur peut se présenter sur votre chantier à tout moment. S’il constate une infraction, les sanctions sont immédiates. Une infraction courante comme l’absence de garde-corps pour un travail en hauteur de plus de 3 mètres peut entraîner non seulement un arrêt immédiat des travaux, mais aussi une amende salée. Selon le registre des contrevenants, les amendes de la CNESST pour de telles infractions varient de 2 021 $ à 2 326 $ par manquement constaté.
Les infractions les plus communes sur les chantiers résidentiels autogérés incluent des négligences qui semblent mineures mais qui ont des conséquences majeures. Une tranchée non étançonnée pour une réparation de fondation peut mener à une amende, mais aussi à des poursuites criminelles en cas d’effondrement. L’utilisation d’un simple escabeau non conforme ou mal positionné est une autre source fréquente de contraventions. Au-delà de l’amende, une non-conformité grave peut invalider votre assurance chantier, vous laissant sans protection en cas d’accident majeur. Il est donc impératif de vous familiariser avec les règles de base et de les faire respecter par tous les intervenants.
Checklist de conformité CNESST pour l’autoconstructeur
- Vérifier les garde-corps : Assurer que toute ouverture ou zone de travail à plus de 3 mètres de hauteur est sécurisée par des garde-corps réglementaires.
- Sécuriser les tranchées : Garantir que toute excavation de plus de 1,2 mètre de profondeur est correctement étançonnée pour prévenir les effondrements.
- Contrôler les équipements : S’assurer que les échelles, escabeaux et échafaudages sont conformes, en bon état et utilisés selon les règles de l’art.
- Établir un programme de prévention : Mettre en place un programme de prévention écrit, même simple, dès que le chantier implique plusieurs travailleurs.
- Exiger les formations : Vérifier que les travailleurs externes possèdent les formations de sécurité requises par la CNESST, notamment pour le travail en hauteur.
Pour mener votre projet à bien, l’étape finale consiste à intégrer pleinement cette posture de gestionnaire responsable. Adoptez ces protocoles, documentez vos décisions et n’hésitez jamais à imposer les règles de sécurité. Votre autorité est la clé non seulement d’un chantier fluide, mais aussi d’un chantier sécuritaire et conforme.
